Thanh tra Chính phủ kết luận nhiều vi phạm trong quản lý đất đai hàng loạt dự án tại tỉnh Kon Tum

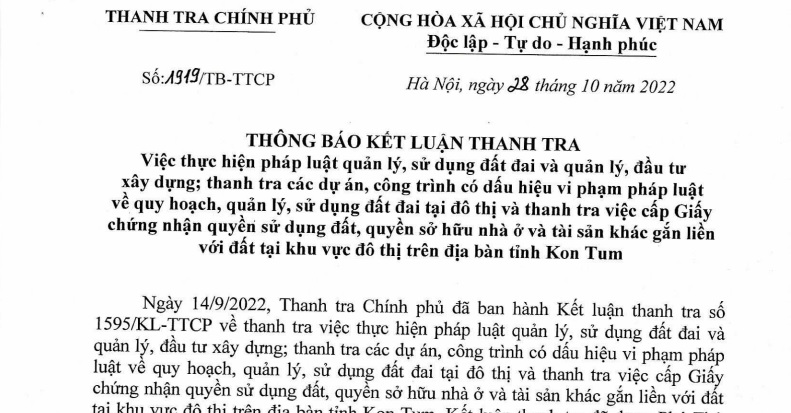

Thanh tra Chính phủ vừa công bố văn bản kết quả thanh tra số 1919/TB-TTCP về việc quản lý, sử dụng đất và quản lý, đầu tư xây dựng; thanh tra dự án có dấu hiệu vi phạm trên địa bàn tỉnh Kon Tum trong giai đoạn 1/1/2016 đến 31/12/2019.
Nhiều vi phạm tại 3 dự án thuỷ điện
Kết luận của Thanh tra Chính phủ chỉ rõ, tỉnh Kon Tum đã xảy ra nhiều vi phạm trong công tác quản lý, sử dụng đất đai, công tác quản lý đất công, đất công ích, việc giao đất cho thuê đất chuyển mục đích sử dụng đất, việc cho thuê đất, việc cấp giấy chứng nhận quyền sử dụng đất.
Trong việc quản lý giám sát, quyền nghĩa vụ của người sử dụng đất, quản lý giám sát đầu tư đối với một số dự án ngoài ngân sách, giai đoạn 2016-2019 đã có 270 tổ chức được UBND tỉnh Kon Tum giao đất, cho thuê đất, trong đó có nhiều dự án sai phạm.
Trong đó, có ba dự án thuỷ điện trên địa bàn tỉnh Kon Tum. Cụ thể, Dự án Thủy điện Đắk Re do Công ty cổ phần Thủy điện Thiên Tân làm chủ đầu tư (tại xã Hiếu, huyện Kon Plong, tỉnh Kon Tum và một phần xây dựng nhà máy thuộc tỉnh Quảng Ngãi) quy mô dự án 60MW, diện tích sử dụng đất 192,155 ha, tiến độ thực hiện dự án 2007 - 2021.
Kết quả thanh tra chỉ rõ dự án đã triển khai thi công từ năm 2016 khi chưa đủ điều kiện khởi công nhưng cơ quan chức năng không có biện pháp xử lý là thể hiện sự buông lỏng quản lý đất đai, đầu tư, xây dựng.Tại thời điểm thanh tra, dự án chậm tiến độ đủ điều kiện thu hồi tiền ký quỹ, nhưng cơ quan chức năng không thu hồi tiền ký quỹ là thiếu trách nhiệm; việc UBND tỉnh ban hành quyết định giao đất, cho thuê đât để thực hiện dự án khi Chủ đầu tư không thực hiện ký quỹ là vi phạm Luật Đất đai 2013;
UBND tỉnh Kon Tum giao đất, cho thuê đất tăng 25,42 ha là việc làm tuỳ tiện, đến ngày 01/4/2020 UBND tỉnh mới điều chỉnh chủ trương đầu tư có dấu hiệu hợp thức hóa cho việc cho thuê đất vượt nhu cầu của dự án. Khi điều chỉnh quy mô (30 MW lên 60 MW), diện tích dự án tăng từ 175,045 ha lên 192,155 ha, Chủ đầu tư không lập lại Báo cáo đánh giá tác động môi trường; Ngoài ra, quá trình thực hiện dự án Chủ đầu tư còn có một số vi phạm như: chiếm dụng đất trái phép để thi công; chiếm dụng đất làm bãi trữ đá số 1, 2…
Tại dự án thủy điện Thượng Kon Tum do Công ty cổ phần thủy điện Vĩnh Sơn - Sông Hinh làm chủ đầu tư, tại huyện Kon Rẫy và huyện Kon Plông, TTCP cho biết, dự án đã được thực hiện trong thời gian dài (từ 2009 đến nay) và UBND tỉnh Kon Tum đã có nhiều văn bản cho phép điều chỉnh thực hiện nhưng tiến độ thực hiện dự án vẫn không đảm bảo tiến độ;
UBND tỉnh không yêu cầu Chủ đầu tư lập lại Báo cáo đánh giá tác động môi trường khi thay đổi địa điểm thực hiện dự án, tăng diện tích đất; không thực hiện thu hồi đất đã giao khi hết thời hạn giao đất; không yêu cầu Công ty thực hiện nộp tiền bảo vệ, phát triển đất trồng lúa khi chuyển mục đích đất trồng lúa sang mục đích phi nông nghiệp… là trái quy định, gây thất thu ngân sách Nhà nước…
Đối với diện tích 501,55 ha là đất rừng nhưng đã đưa vào sử dụng vào mục đích khác từ năm 2011 đến 2016, nhưng UBND tỉnh buông lỏng quản lý, không ban hành quyết định chuyển mục đích rừng sang sử dụng vào mục đích khác, vi phạm quy định tại Luật Bảo vệ và phát triển rừng 2004; trong quá trình thực hiện thi công, Công ty đã tự ý đổ đất, đá thải trái quy định…
Đối với Dự án Thủy điện Đăk Psi 6 do Công ty Cổ phần Thủy điện Đăk Psi 6 làm Chủ đầu tư tại huyện Đăk Hà và huyện Đăk Tô, tỉnh Kon Tum; Tổng mức đầu tư ban đầu 340.451,16 triệu đồng (sau điều chỉnh lên 396.122,97 triệu đồng); diện tích sử dụng khoảng, 64,09 ha.
Dự án được cấp Quyết định chủ trương đầu tư khi Báo cáo đánh giá tác động môi trường chưa được phê duyệt là sai; dự án khởi công khi chưa được giao đất, chưa hoàn thành chỉ trả bồi thường giải phóng mặt bằng là vi phạm Luật Đất đai 2013, Luật Xây dựng 2014; khi thi công dự án Chủ đầu tư đào đất, san ủi làm đập đã đổ đất thải trái phép, làm thu hẹp lòng sông Đãk Psi; Tổng diện tích đất Công ty sử dụng 51,7 ha trong khi mới được thuê 13,61 ha nhưng cơ quan chức năng không xử lý hành vi chiếm dụng đất; Dự án bị chậm tiến độ…
Đối với sai phạm của 3 dự án thuỷ điện nêu trên, Thanh tra Chính phủ yêu cầu xử lý sai phạm của các doanh nghiệp trên và thu hồi số tiền liên quan đến vi phạm ký quỹ của ba dự án gần 56 tỷ đồng.
Loạt dự án giao đất không đúng quy định, không qua đấu giá
Bên cạnh dự án thuỷ điện, những sai phạm của hàng loạt dự án khác cũng được chỉ ra trong kết luận của TTCP. Trong đó, dự án siêu thị Co.opmart Kon Tum do Liên hiệp HTX Thương mại TP HCM làm chủ đầu tư trên khu đất có giá trị thương mại cao nhưng UBND tỉnh đã thực hiện việc đấu giá và cho thuê đất không đúng quy định, thiếu trách nhiệm giám sát dự án, có nguy cơ làm thất thu ngân sách, để doanh nghiệp chiếm dụng tiền thuê đất phải nộp trong 15 tháng với số tiền hơn 68 tỷ đồng.
Thanh tra Chính phủ đã kiến nghị lên Thủ tướng, yêu cầu UBND tỉnh Kon Tum kiểm điểm trách nhiệm, chỉ đạo kiểm tra, xử lý sai phạm theo quy định phù hợp với thực tế tại địa phương để tránh làm lãng phí, thất thu ngân sách Nhà nước và bỏ lọt vi phạm. Giao các cơ quan chức năng xử lý số tiền vi phạm phát hiện qua thanh tra gần 195 tỷ đồng.
Với hai dự án Siêu thị Co.opmart Kon Tum và Bệnh viện Vạn An đã đi vào hoạt động, UBND tỉnh Kon Tum chịu trách nhiệm rà soát lại việc thực hiện để xử lý theo đúng quy định của pháp luật. Đối với dự án tổ hợp thương mại, vui chơi giải trí và nhà phố của FLC, UBND yêu cầu chủ đầu tư đảm bảo tiến độ, trường hợp vi phạm tiến độ thì chấm dứt hoạt động, thu hồi đất theo quy định.
Tại án Tổ hợp thương mại, vui chơi giải trí và nhà phố do CTCP Tập đoàn FLC làm chủ đầu tư sai phạm trong việc UBND tỉnh giao Trung tâm phát triển quỹ đất tỉnh thực hiện nhiệm vụ bán tài sản trên đất, chuyển nhượng quyền sử dụng đất thông qua hình thức đấu giá.
Sau hơn một năm kể từ khi thực hiện đấu giá thành công vào ngày 8/8/2019, FLC đã không thực hiện nghĩa vụ tài chính nhưng UBND tỉnh thiếu quyết liệt trong xử lý hủy kết quả đấu giá. Đến ngày 16/9/2020, FLC mới nộp tổng số tiền trúng đấu giá là 204,6 tỷ đồng và 20,8 tỷ đồng tiền phạt chậm nộp.
Dự án còn vi phạm quy định về Luật đất đai 2013 khi chưa đầu tư hoàn thành đã tự ý tách thửa và được cấp giấy chứng nhận quyền sử dụng đất, quyền sở hữu nhà ở và tài sản khác gắn liền với đất với thời hạn lâu dài. Phía Thanh tra Chính phủ yêu cầu thu hồi và cấp lại quyền sử dụng đất theo đúng quy định.
Ngoài ra, kết luận của Thanh tra Chính phủ còn cho biết, việc giao đất, cho thuê đất tại 4 huyện, thành phố (TP Kon Tum, huyện Đắk Hà, huyện Ngọc Hồi, huyện Kon Rẫy) có nhiều sai phạm. Riêng tại TP Kon Tum có tình trạng giao đất vượt hạn mức, giao đất cho 43 trường hợp không thuộc đối tượng tái định cư, khiến nguy cơ thất thu cho ngân sách hơn 3,5 tỷ đồng.
Huyện Đắk Hà có 85 trường hợp giao đất không qua đấu giá đối với quỹ đất nhỏ, lẻ trong thời gian dài. Một số công chức của huyện được giao diện tích đất lớn và nhiều trường hợp được giao đất để ở, nhưng thực tế không có nhu cầu. Các huyện còn lại chủ yếu vi phạm giao đất không qua đấu giá.
-
Tin bất động sản ngày 29/7: Bình Phước công bố kết luận thanh tra các sai phạm đất đai tại huyện Chơn Thành
-
Tin bất động sản nổi bật trong tuần qua: Thanh tra chỉ ra loạt sai phạm tại dự án Hà Nội Center Point của Hacinco
-
Khánh Hòa: Hàng loạt sai phạm trong phân lô bán nền
-
Thuduc House công bố loạt sai phạm mang tính 'lợi ích nhóm', 'gia đình trị' dưới thời lãnh đạo cũ
-
Lâm Đồng: Thu hồi gần 159.000 m2 đất thuê thực hiện dự án khu du lịch King Palace do sai phạm
TIN LIÊN QUAN
-
Phát hiện nhiều sai phạm về việc sử dụng đất tại Tổng Công ty Thuốc lá Việt Nam
-
Kiểm toán Nhà nước chỉ ra nhiều sai phạm về thuế tại Công ty BIM Kiên Giang
-
Khánh Hòa: Nhiều sai phạm tại dự án khu du lịch sinh thái Trí Nguyên
-
Kiểm toán Nhà nước chỉ ra nhiều sai phạm tại MobiFone
-
Thanh tra Bộ Xây dựng chỉ ra nhiều sai phạm tại dự án nhà ở xã hội Becamex
Gã khổng lồ Aedas và tham vọng kiến tạo "ngọn hải đăng" mới của Vũng Tàu
Với Sun Group và Aedas, kiến trúc không nên chỉ là những hình khối hay đường nét thị giác, mà cần “bắt rễ” vào vùng đất...
Sắp diễn ra Lễ trao Giải thưởng Quốc gia Bất động sản Việt Nam lần thứ II
Chiều 29/5 tại Hà Nội, Hiệp hội Bất động sản Việt Nam (Vnrea) đã tổ chức Họp báo công bố Lễ trao Giải thưởng Quốc gia Bất động sản Việt Nam lần thứ II.
Gen Z Nam tiến tìm “phiên bản rực rỡ hơn” của bản thân, đâu là bến đỗ an cư?
TP.HCM đang mở rộng không gian phát triển về Tây Bắc và Đông Nam, mang tới lựa chọn an cư mới cho thế hệ Gen Z “Nam tiến”...
BĐS sát sông Hàn lập đỉnh mới khi Đà Nẵng tăng tốc thành đô thị quốc tế
Tại nhiều đô thị lớn trên thế giới, bất động sản trực diện mặt nước luôn nằm trong nhóm tài sản tăng giá bền vững nhờ tính hữu hạn...
Dòng căn hộ 2PN đang thu hút nhu cầu ở thực khu Tây Hà Nội
Đón đầu xu hướng lựa chọn nhà ở đề cao giá trị sử dụng thực, căn hộ 2 phòng ngủ tiếp tục được nhiều khách hàng ưu tiên nhờ khả năng cân bằng…
Xu hướng đầu tư bất động sản 2026: Dòng tiền rời “điểm nóng” về đâu?
Sau giai đoạn điều chỉnh kéo dài, thị trường bất động sản đang bước vào chu kỳ tái cấu trúc với những thay đổi rõ rệt về dòng tiền và tiêu chí lựa chọn...
"Bản giao hưởng" bên sông Hàn Sun Symphony Residence sẵn sàng chào đón cư dân
Đi vào bàn giao chỉ sau 2 năm ra mắt, các tòa tháp S1, S2, S3 thuộc tổ hợp Sun Symphony Residence đã bắt đầu trao chìa khoá…
TP HCM thúc tiến độ dự án đường vượt biển hơn 93.000 tỷ đồng nối Cần Giờ - Vũng Tàu
TP HCM yêu cầu các sở, ngành khẩn trương hoàn thiện hồ sơ dự án đường vượt biển Cần Giờ - Vũng Tàu để kịp trình HĐND thành phố trong tuần đầu tháng 6.
Có nên xuống tiền vào căn hộ biển Phú Quốc thời điểm này?
Hiệu quả khai thác thực tế ra sao, dòng tiền có ổn định không, cần cân nhắc yếu tố nào trước khi “xuống tiền” đầu tư?...
Điểm tin xây dựng - bất động sản ngày 21/5: TP HCM gỡ vướng cấp giấy phép xây dựng
Hà Nội đề xuất tăng gấp 1,5 lần tiền bồi thường khi thu hồi đất; TP HCM gỡ vướng cấp giấy phép xây dựng cho toàn địa bàn...
Loạt doanh nghiệp xây dựng vẫn đạt lợi nhuận tăng bằng lần
Lợi nhuận quý I/2026 tại nhiều doanh nghiệp xây dựng cao gấp đôi cùng kỳ, nhiều "ông lớn" trong ngành như Coteccons, Hòa Bình,... tăng bằng lần.
Thị trường chung cư Hà Nội giảm tốc, giấc mơ sở hữu nhà vẫn xa vời
Sau hơn hai năm tăng mạnh, từ đầu năm 2026 thị trường chung cư Hà Nội bước vào một đợt giảm giá kéo dài. Bức tranh ảm đạm của phân khúc căn hộ thời điểm...
Hà Nội sắp có thêm khu đô thị gần 40ha tại Đông Anh
UBND TP Hà Nội vừa ban hành Quyết định số 2466/QĐ-UBND cho phép Công ty cổ phần thương mại dịch vụ Đông Anh chuyển mục đích sử dụng hơn 396.000 m2...
Sinh lời từ những căn hộ "vừa nhận đã kín khách" sát sông Hàn
Khi thị trường địa ốc Đà Nẵng bước vào chu kỳ thanh lọc khắt khe, căn hộ trung tâm ven sông Hàn nổi lên như một điểm sáng thu hút sóng đầu tư nhờ...
Xô đổ loạt kỷ lục, “song mã” Vinhomes ở 2 đầu TP.HCM gây sốc cho toàn thị trường bất động sản
Ngày 16/5 đã ghi dấu một cột mốc hiếm thấy của thị trường bất động sản phía Nam khi "song mã" Vinhomes đồng loạt bùng nổ ở Tây Bắc và Đông Nam TP.HCM...
Hà Nội: Nhiều mặt bằng tại các khu tái định cư sắp được đấu giá
Hàng loạt mặt bằng kinh doanh dịch vụ nằm tại các khu tái định cư có vị trí thuận lợi ở Hà Nội như Nam Trung Yên, Xuân La, Yên Hòa, Kim Giang...
Điểm tin xây dựng - bất động sản ngày 15/5: Hà Nội xây dựng bất động sản gắn với đô thị đa trung tâm
Hà Nội xây dựng bất động sản gắn với đô thị đa trung tâm; TP Đồng Nai đẩy nhanh xây dựng 89 khu tái định cư phục vụ dự án trọng điểm...
72 giờ là không đủ để du khách trải nghiệm hết Vinhomes Global Gate Hạ Long
Trải rộng trên quy mô hơn 6.200 ha, Vinhomes Global Gate Hạ Long mang đến chuỗi trải nghiệm phong phú tới mức những tour du lịch 3 ngày 3 đêm vẫn chưa đủ để khám...
Doanh nghiệp bất động sản chủ trương chuyển nhượng dự án nhằm thu hồi dòng tiền
Dưới áp lực chi phí vốn gia tăng, nhiều doanh nghiệp bất động sản chủ trương chuyển nhượng các dự án nhằm thu hồi dòng tiền, qua đó giảm áp lực nợ vay...


























.png)
